مراقبة تكاليف المشاريع: أدوات عملية لمنع تجاوز الميزانية

المحتويات

ملخص سريع: راقب تكاليف مشروعك بمقارنة الإنفاق الفعلي بالإنجاز أسبوعيًا، لا بالمصروفات وحدها. استخدم مؤشري CPI وSPI، وأضف الالتزامات المالية غير المدفوعة لحساب التكلفة النهائية المتوقعة. إذا تجاوز التوقع الميزانية بأكثر من 10%، تصرف فورًا بتقليص النطاق أو إعادة التفاوض. اجعل الاجتماعات التصحيحية كل أسبوعين مع قرارات واضحة ومسؤولين محددين.

في الأسبوع السادس من إطلاق متجر إلكتروني أو تنفيذ مشروع تحول رقمي، قد تبدو المصروفات أقل من الميزانية، بينما يكون السبب الحقيقي أن نصف الأعمال المخطط لها لم يبدأ بعد. هنا لا تكشف خانة المصروفات وحدها الخطر. مراقبة تكاليف المشاريع الفعّالة تربط الإنفاق الفعلي بنسبة الإنجاز والالتزامات القادمة، لتعرف متى تتدخل قبل فوات الأوان. في هذا الدليل نشرح أدوات عملية وخطوات واضحة مناسبة للمنشآت الصغيرة والمتوسطة في السعودية، نبنيها على خبرتنا في الإدارة المالية والمحاسبة مع مئات الشركات الناشئة.

فهرس المحتويات

الخطوة الأولى: ابنِ خط أساس يمكن مقارنته

قبل أي مراقبة تكاليف المشاريع، تحتاج رقمًا معتمدًا تقارن به الإنفاق الفعلي. هذا هو خط الأساس: ميزانية موزعة على الزمن، لا رقمًا واحدًا إجماليًا. بدون مقارنة واضحة، أي تقرير يبقى وصفًا بلا قرار.

قسّم الميزانية إلى حزم عمل ومراكز تكلفة

ابدأ بتقسيم المشروع إلى حزم عمل صغيرة، ثم ضع تكلفة لكل حزمة. اجمعها في مراكز تكلفة يملكها شخص واحد مسؤول عن كل رقم، مع احتياطي مخاطر واضح لكل بند. هذا التقسيم هو أساس أي هيكل تفصيل للتكاليف فعّال.

ثبّت قواعد التغيير والاعتماد

حدد مسبقًا: من يوافق على أي تعديل يتجاوز 5% من مركز التكلفة، وأي مستوى يتطلب تصعيدًا للإدارة. غيّر خط الأساس فقط بطلب رسمي موثّق، لا بتعديل صامت في جدول البيانات.

Also Read: كيف تضع ميزانية واقعية لشركتك الصغيرة وتدير السيولة؟

الخطوة الثانية: احسب مؤشرات الإنذار أسبوعيًا

اجمع الأرقام الثلاثة من مصدرها الصحيح

تحتاج ثلاثة أرقام فقط: القيمة المخططة (PV)، والقيمة المكتسبة (EV)، والتكلفة الفعلية (AC). اجمع AC من نظامك المحاسبي مباشرة، لا من تقديرات الفريق. الواقع يختلف عن التقرير. طريقة الحساب معتمدة في إدارة القيمة المكتسبة: CPI = EV ÷ AC لكفاءة التكلفة، وSPI = EV ÷ PV لكفاءة الجدول. أي نتيجة أقل من 1.0 تعني إنذارًا، كما يوضح دليل معادلات EVM.

المؤشرالنتيجة السليمةإنذار
CPI1.0 أو أعلىأقل من 0.9
SPI1.0 أو أعلىأقل من 0.9

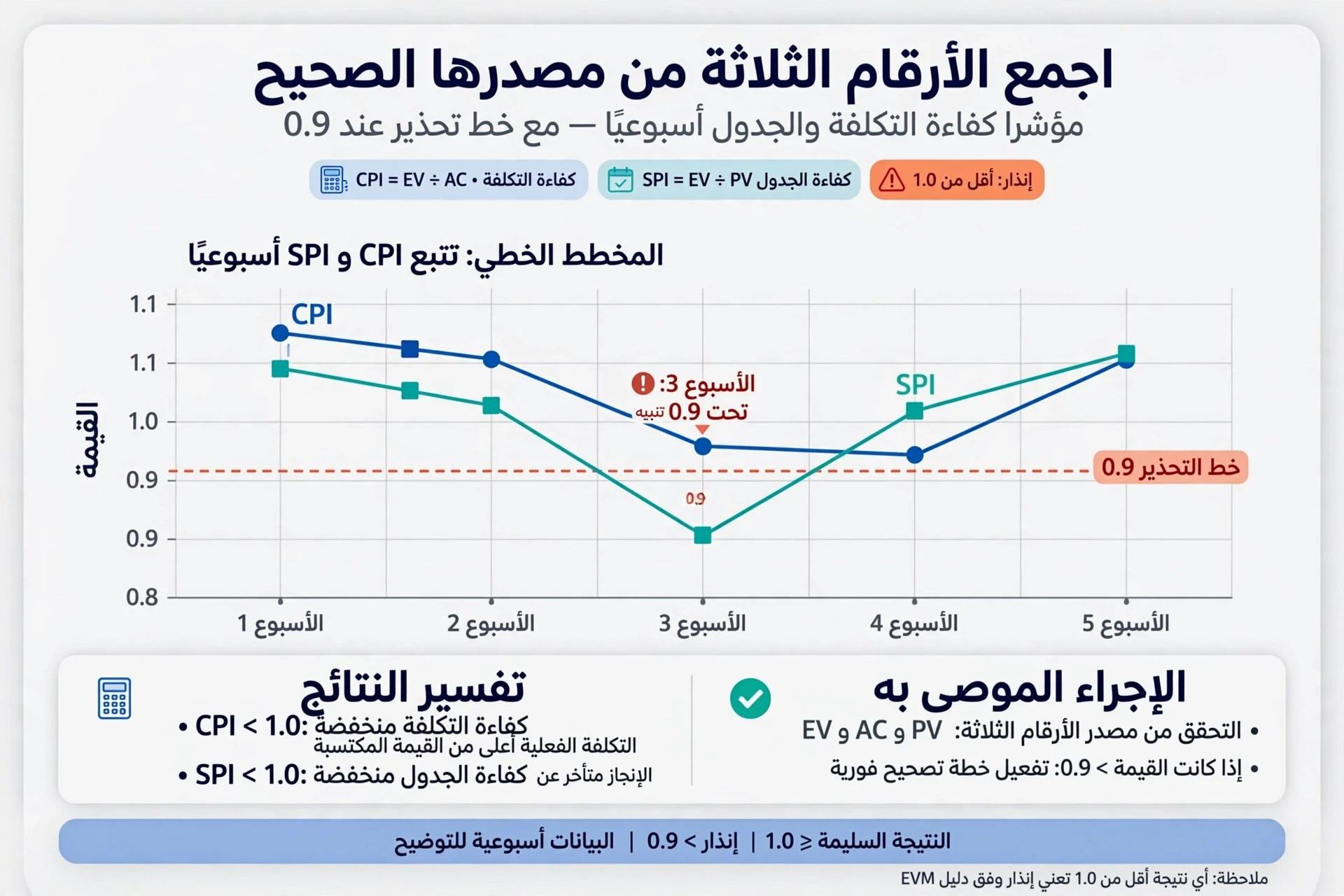

رسم بياني خطي لمؤشري CPI وSPI مع خط إنذار
رسم بياني خطي لمؤشري CPI وSPI مع خط إنذار

حوّل الفرق إلى قرار

لا تكتفِ بالأرقام. حدد قاعدة ثابتة: إذا انخفض CPI تحت 0.9 أسبوعين متتاليين، راجع بنود الإنفاق الأكبر. وإذا تجاوز توقع التكلفة النهائية (EAC = BAC ÷ CPI) الميزانية المعتمدة، اتخذ قرارًا: خفض نطاق، أو إعادة تفاوض مع الموردين، أو طلب ميزانية إضافية. الأرقام بلا قرار مجرد ورق. وفريق بليسد يساعدك في بناء هذه الحلقة الأسبوعية بخطوات عملية تناسب حجم منشأتك.

Also Read: السعودية تعزز توطين إدارة المشاريع وتعيد تشكيل خدمات الإدارة المالية

الخطوة الثالثة: أضف الالتزامات والتوقع النهائي

افصل المصروف عن الالتزام

الإنفاق الفعلي وحده لا يكفي لتعرف أين يقف مشروعك. الالتزامات هي أموال تعهدت بدفعها لكن لم تصرفها بعد: أوامر شراء موقعة، عقود موردين، اشتراكات سنوية. أضف عمودًا واضحًا لكل بند يوضح: المصروف حتى اليوم، والالتزامات القائمة، والمتبقي من الميزانية. كثير من المشاريع الصغيرة تندهش فجأة لأن 60% من ميزانيتها وعدت بالفعل لموردين.

احسب التكلفة المتوقعة عند الإكمال

هنا تظهر الصورة الحقيقية. اجمع الإنفاق الفعلي مع تقدير تكلفة العمل المتبقي، وستحصل على التوقع النهائي للتكلفة. قارنه بالموازنة المعتمدة مبكرًا، قبل أن يتحول التجاوز إلى أزمة. قاعدة بسيطة: إذا تجاوز التوقع الموازنة بأكثر من 10%، تصرّف الآن بقرار تصحيحي، لا بالانتظار.

جدول مقارنة مالية بأعمدة تقديرية لمصروفات المشروع
جدول مقارنة مالية بأعمدة تقديرية لمصروفات المشروع

Also Read: الميزانية السنوية أم التخطيط المتجدد: ما الأفضل للشركات الصغيرة؟

الخطوة الرابعة: حوّل التقرير إلى اجتماع تصحيحي

التقرير وحده لا يوفر شيئًا. القرار هو ما يوقف النزيف، والقرار يأتي من اجتماع قصير ومنظم.

اجمع المسؤولين كل أسبوعين لـ 30 دقيقة، مع جدول ثابت:

  1. راجع التوقع النهائي وأي انحراف يتجاوز 5% من الميزانية.
  2. اختر مسارًا واحدًا لكل انحراف: تقليص نطاق، إعادة جدولة، أو إعادة تسعير الميزانية.
  3. سجّل القرار مع مسؤول وتاريخ تنفيذ، ثم راجعه في الاجتماع التالي.

الشفافية المبكرة مع أصحاب القرار تحمي ثقتهم أكثر من تجاوز الميزانية نفسه، كما تشير إرشادات التعامل مع تجاوز الميزانية. وكلما تدخلت مبكرًا، كانت التكلفة أقل، فالانحراف الذي يُكتشف في أسبوعه الثاني محادثة، وفي الأسبوع الثامن أزمة.

قاعدة ذهبية: لا اجتماع بلا قرار، ولا قرار بلا مسؤول وتاريخ. هذه هي طريقة “بليسد” في تحويل التقارير الشهرية إلى خطوات تنفيذية حقيقية.

Homepage
Homepage

لا تدع تجاوز الميزانية يفاجئك. فريق بليسد يساعدك في بناء نظام مراقبة تكاليف فعّال يناسب مشروعك. تواصل معنا اليوم لاستشارة مالية مخصصة.

الأسئلة الشائعة

Q1: ما أفضل طريقة لمراقبة تكاليف المشروع؟

قارن الإنفاق الفعلي مع الإنجاز المنجز أسبوعياً، واحسب التوقع النهائي للتكلفة. هذا يكشف التجاوز مبكراً قبل أن يتضخم.

Q2: كم مرة يجب مراجعة ميزانية المشروع؟

أسبوعياً للمشاريع النشطة، وفوراً عند أي التزام جديد أو تغيير في النطاق.

Q3: ما أول إجراء عند ملاحظة تجاوز متوقع؟

أوقف المصروفات غير الضرورية، وأعد ترتيب أولويات المهام، ثم بادر بتعديل الميزانية أو النطاق مع أصحاب القرار.

الخلاصة

منع تجاوز الميزانية يعتمد على ثلاث ركائز: تتبع الإنفاق الفعلي مقابل المخطط أسبوعياً، وحجز احتياطي طوارئ 5-10%، والتصرف المبكر عند أي انحراف. فالميزانية خارطة طريق تقرر نجاح المشروع أو فشله، والدراسات تؤكد أن ضعف الرقابة المالية يضر أداء المشاريع الصغيرة مباشرة. ابدأ بتطبيق نظام رقابة واحد هذا الأسبوع، ثم طوّره تدريجياً مع نمو مشروعك.

أهمية ميزانية المشروع

اترك تعليقاً

لن يتم نشر عنوان بريدك الإلكتروني. الحقول الإلزامية مشار إليها بـ *

أساسيات المحاسبة ومسك الدفاتر

Blessed vs قيود: مقارنة حلول المحاسبة للناشئة

ملخص سريع: إذا كانت شركتك الناشئة في مرحلة مبكرة وتريد فقط تسجيل الفواتير، فقيود كافٍ بسعر يبدأ من 60 ريالًا شهريًا. أما مع اقتراب جولة تمويل أو التوسع في أنشطة

Read More »
